Σε νέα παράταση για την ολοκλήρωση κατασκευής του νέου Κλειστού Προπονητηρίου στο Δημοτικό Στάδιο Καλαμάτας προχώρησε ο Δήμος Καλαμάτας. Η ανάδοχος εταιρεία επικαλούμενη μια σειρά λόγους- που έχουν να κάνουν κυρίως με δυσμενείς καιρικές συνθήκες, την αύξηση του οικονομικού και φυσικού αντικειμένου, αλλά και τη δυσχέρεια πρόσβασης στον χώρο του έργου με αποτέλεσμα αυτό να εκτελείται τμηματικά- ζήτησε από τη δημοτική αρχή παράταση έως τις 13 Αυγούστου προκειμένου να ολοκληρώσει την κατασκευή του νέου Προπονητηρίου, καθώς συνολικά το έργο έχει μείνει πίσω κατά 159 μέρες, σύμφωνα με όσα υποστηρίζει η ανάδοχος εταιρεία.
Το θέμα συζητήθηκε σήμερα το μεσημέρι στη Δημοτική Επιτροπή Καλαμάτας. Πρόκειται για έργο προϋπολογισμού 1.300.000 ευρώ, που συγχρηματοδοτείται κατά 600.000 ευρώ από το πρόγραμμα “Φιλόδημος ΙΙ” και 700.000 ευρώ από Δημοτικούς Πόρους με ανάδοχο την εταιρεία “Vasartis τεχνική εταιρεία διαχείρισης και εκτέλεσης έργων ΑΕ.” και ποσοστό έκπτωσης 19,45%. Η σύμβαση υπογράφηκε τον Οκτώβριο του 2023 με συμβατική ημερομηνία ολοκλήρωσης 365 μέρες, με την πρώτη παράταση να λήγει 7 Μαρτίου του 2025.
ΑΙΤΗΣΗ ΠΑΡΑΤΑΣΗΣ ΑΝΑΔΟΧΟΥ

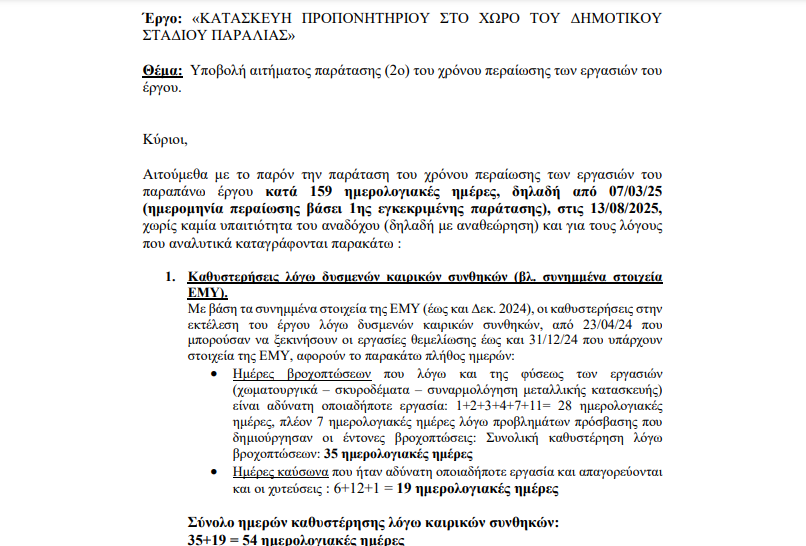

Ο ανάδοχος με την από 07.02.2025 αίτησή του (αρ. πρωτ. Δήμου Καλαμάτας 6915/10.02.2025), ζητά την παράταση της προθεσμίας εκτέλεσης του έργου (με αναθεώρηση) κατά 159 ημερολογιακές ημέρες, δηλαδή έως την 13.08.2025, για τους λόγους που αναφέρονται αναλυτικά σε αυτή.
ΑΠΟΨΗ – ΕΙΣΗΓΗΣΗ ΔΙΕΥΘΥΝΟΥΣΑΣ ΥΠΗΡΕΣΙΑΣ
Κατά την διάρκεια εκτέλεσης του έργου υπήρξαν οι παρακάτω καθυστερήσεις που οφείλονται:
α) στις δυσμενείς καιρικές συνθήκες σύμφωνα με τα στοιχεία της ΕΜΥ κατά 54 ημερολογιακές ημέρες,
β) στην αναγκαιότητα κατασκευής της θεμελίωσης τμηματικά λόγω της δυσμενούς πρόσβασης των βαρέων οχημάτων στο χώρο του εργοταξίου κατά 60 ημερολογιακές ημέρες και
γ) στο ότι με την έγκριση του 1ου ΑΠΕ και της 1ης ΣΣ προέκυψε αύξηση του οικονομικού και φυσικού αντικειμένου (κατά 14,30%) και επομένως γίνεται αποδεκτή αναλογική αύξηση της προθεσμίας εκτέλεσης του έργου κατά 45 ημερολογιακές ημέρες.
Από τα ανωτέρω προκύπτει αποδεκτή συνολική καθυστέρηση της εκτέλεσης των εργασιών κατά 159 ημερολογιακές ημέρες.
Λαμβάνοντας υπόψη τα παραπάνω,
Εισηγούμαστε
την χορήγηση παράτασης της συμβατικής προθεσμίας εκτέλεσης του έργου κατά 159 ημερολογιακές ημέρες, έως την 13.08.2025, σύμφωνα με το άρθρο 147 του Ν.4412/16, χωρίς υπαιτιότητα της αναδόχου, δηλαδή με αναθεώρηση”, επισημαίνεται στη σχετική εισήγηση.
To αίτημα της εταιρείας
